福清核电助推“绿色海西”建设
发布时间:2014-08-18 来源:经济日报

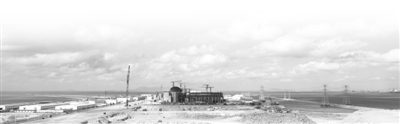

图为福清核电厂远眺。(资料图片)

    经过近6年建设,福清核电工程整体进展顺利,并将于近期并网发电。作为我国百万千瓦级核电机组自主化、国产化程度最高的核电站之一,福清核电项目实施了数百项技术改进。其中,1、2号机组设备综合国产化率将超过75%,3、4号机组设备综合国产化率将达到80%

    福清核电项目是多机组分期连续建设的一项工程。从2008年底开工,到近期即将实现并网发电,福清核电1号机组历时近6年,虽然过程艰难,但却锻炼了核电人队伍,积累了核电管理的宝贵经验,完成了核电建设的诸多首创。

    目前,1号机组即将实现并网发电,预计11月可实现商业运行。2号机组已从安装阶段向调试阶段过渡,计划2015年3月装料,2015年8月建成投产。3号机组处于安装高峰阶段,计划2015年9月装料,2016年2月建成投产。4号机组已完成土建主体工程,进入安装阶段,计划于2017年3月建成投产。5、6号机组积极推进前期准备工作,争取早日开工。福清核电工程整体进展顺利。

    综合国产化率超过75%

    “我2008年来到福清核电工程现场,那时候1、2号机组正在开展大面积土建工程,3、4号机组已开始负挖,5、6号机组场地正在规划。场面之宏大,是我之前未见过的。”现场人员回忆起当年的施工景象,言语中犹有一种自豪感。

    这种自豪感的另一面则是多项目建设的压力。福清核电项目采取的是工程总承包模式。该项目业主是福建福清核电有限公司,承担工程总承包任务的中国核电工程有限公司,是中核集团于2007年12月新组建的总承包公司。因首次采取工程总承包模式,项目现场的管控和众多设计、采购等接口给工程管理人员带来很多挑战。就是在这些困难和挑战面前,福清核电工程依然完成了第一棒的提前交接。

    2008年11月21日,福清核电1号机组浇灌第一罐混凝土,时任国务院副总理的李克强在现场宣布福清核电工程正式开工,标志着1号机组正式进入土建阶段,也拉开了6台机组连续建设的序幕。1号机组土建时期进展顺利,穹顶吊装提前78天实现。

    福清核电是目前我国百万千瓦级核电机组自主化、国产化程度最高的核电站之一,工程共实施了包括先进燃料组件、全数字化仪控、核岛消防改进等重大技术改进和其他数百项技术改进。福清核电1、2号机组设备综合国产化率将超过75%,3、4号机组设备综合国产化率将达到80%。
